Сценарии ППРЦ
Сценарий ППРЦ используются для заполнения настроек в АРМе "Пооперационное планирование".
Предполагается, что сценарии ППРЦ не должны меняться после создания (или могут меняться незначительно), поскольку являются универсальным шаблоном, при выборе котрого планирование пойдет по заданным условиям. Если нужно внести временные изменения в сценарий, для этого непосредственно в АРМе используются Настройки планирования.

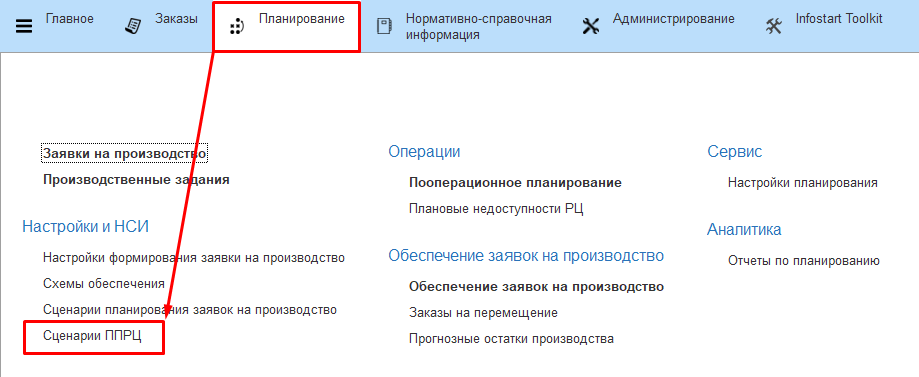

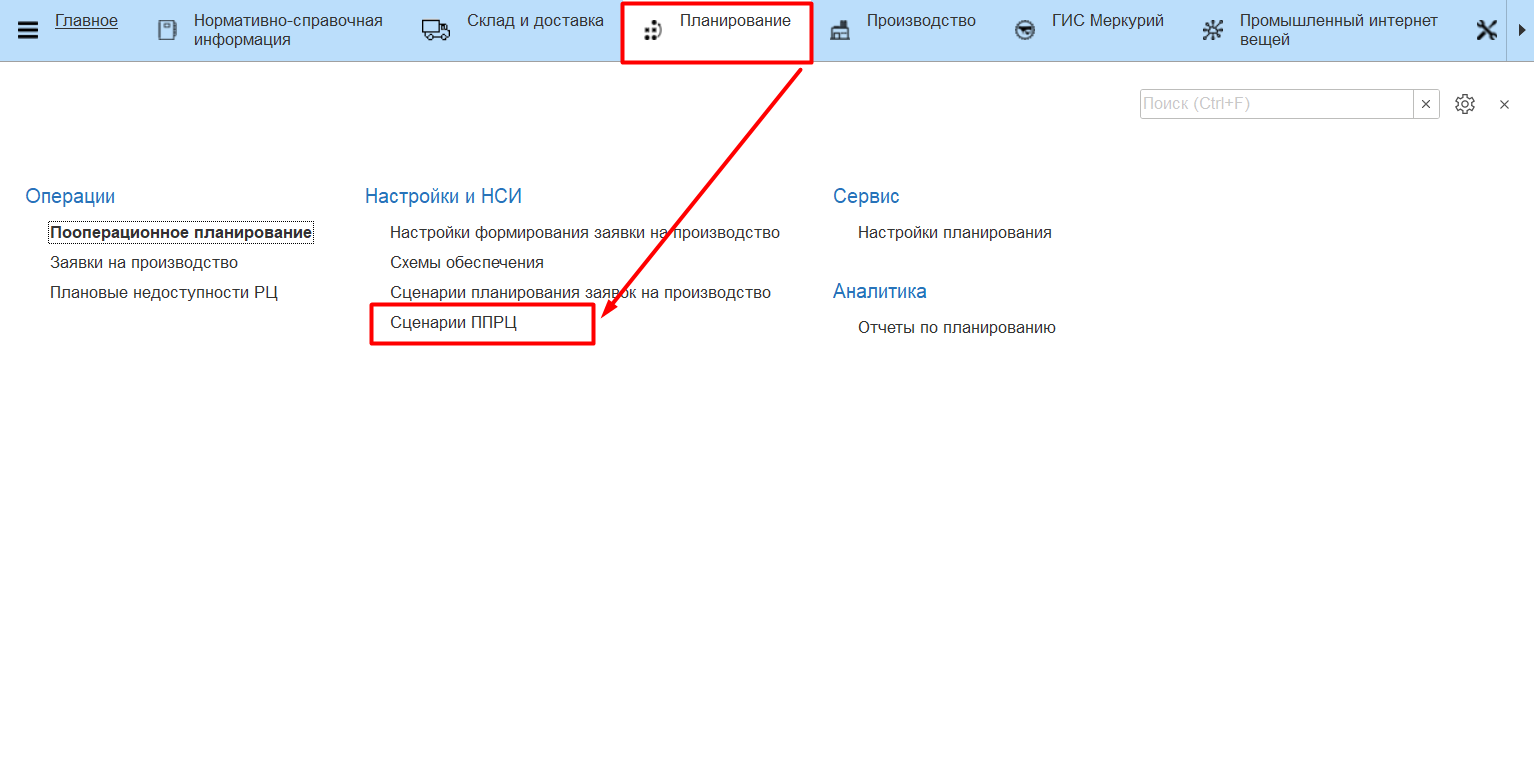

Создать новый сценарий планирования можно из справочника "Сценарии ППРЦ" (Планирование -/> Сценарии ППРЦ).
Основные
Для сценария ППРЦ заполняются следующие данные:
- Наименование сценария;

- Период планирования - дата начала и дата окончания периода, в рамках которого рассматривается создание производственных заданий;
- Длительность - продолжительность периода планирования, может использоваться в связке с "датой начала" периода планирования.

Период можно установить:
- с варианта начала периода по вариант начала периода со сдвигом (выбираются из справочника "Варианты начала периода");
- с варианта начала периода без даты окончания; при этом период планирования будет длиться столько, сколько указано в поле "Длительность".
Вкладка "Настройки"

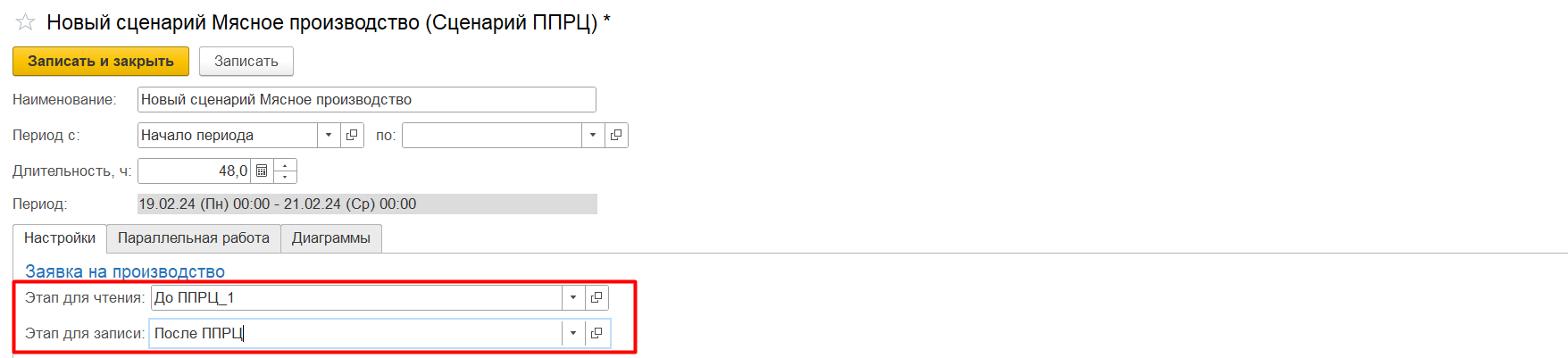

- Этап для чтения - этап документа, по которому будет прочитан план производства. Если не указан, будут прочитаны текущие значения из документа;
- Этап для записи - этап, с которым будет записан план производства. Если не указан, значения будут записаны в текущий этап.
Этапы выбираются из справочника "Этапы документов" (Планирование -/> Настройки планирования -/> Этапы документов), подробнее о заполнении справочника указано в разделе Создание заявки на производство.

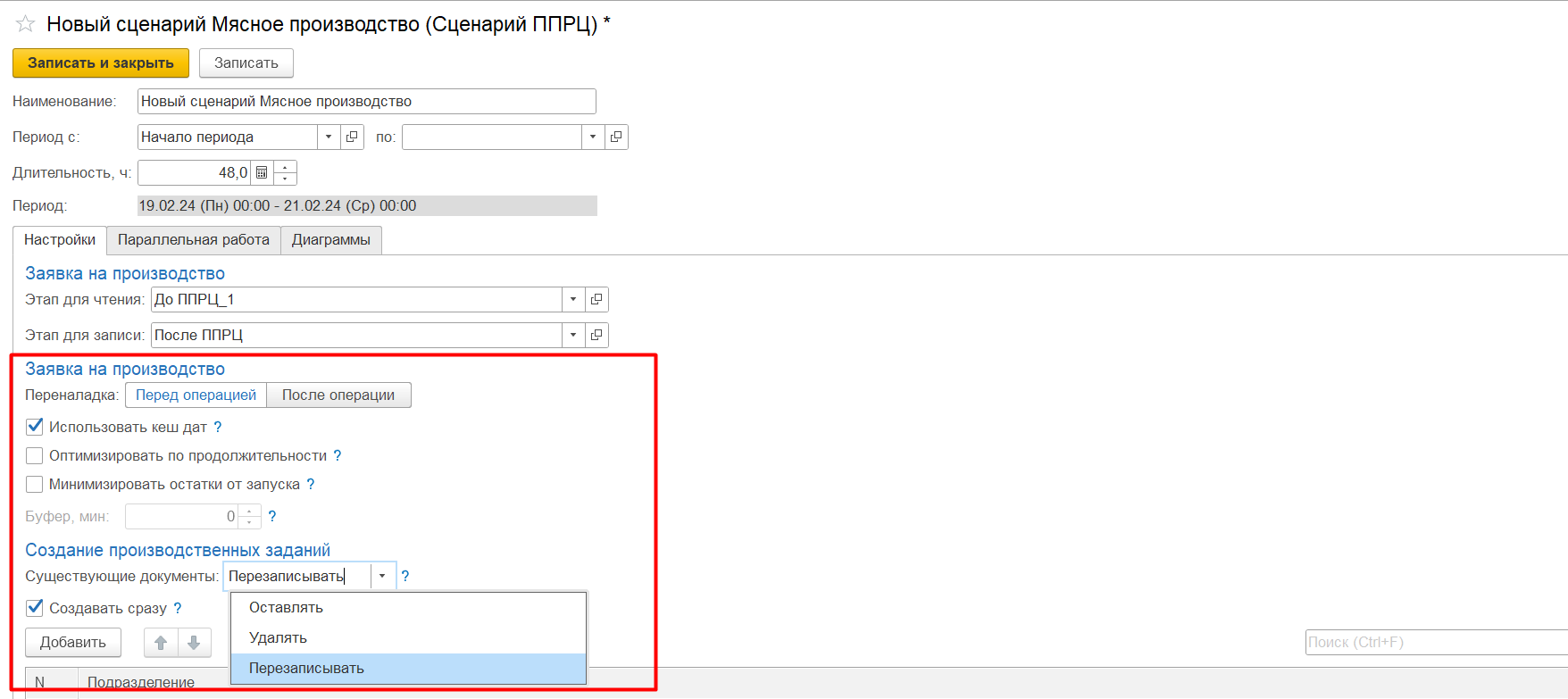

- Переналадка (перед операцией или после операции) - смена наладки на рабочем центре будет проводиться непосредственно перед выполнением следующей операции или сразу после выполнения предыдущей операции;
- Использовать кеш дат - ускоряет процесс планирования за счет кеширования дат у удачных размещений операций, но иногда это может приводить к ухудшению плана;
- Оптимизировать по продолжительности - после размещения задания в расписании в нем могут оказаться большие промежутки по ожиданию. Оптимизация по продолжительности перепланирует это задание "с конца", тем самым уменьшая продолжительность задания;
- Минимизировать остатки от запуска - при планировании объемов производства, если используется НЗП, его количество будут скорректировано таким образом, чтобы не оставалось остатка от запуска;
- Варианты создания производственных заданий:
- Существующие документы:
- Оставлять - существующие документы останутся, будут созданы новые;
- Удалять - существующие документы будут помечены на удаление и создадутся новые;
- Перезаписывать - последние созданные документы будут перезаписаны новыми данными.
- Создавать сразу - при активном флаге будут создаваться "Производственные задания" без открытия предварительной формы создания документов.
- Существующие документы:

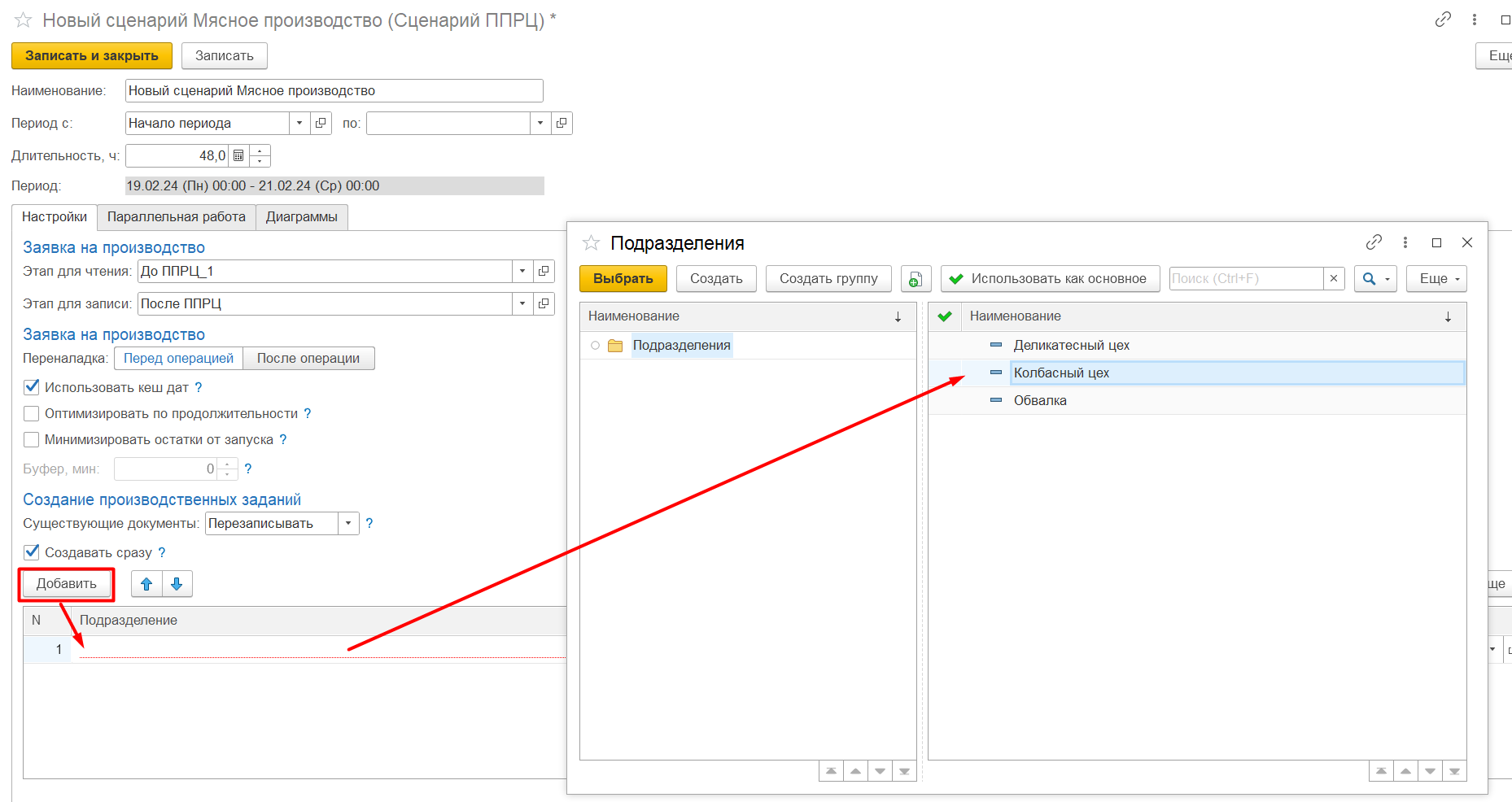

- Подразделения - в табличную часть добавляются подразделения, по которым нужно ограничить планирование. Например, планирование заданий нужно осуществлять только в рамках цеха производства колбас, не строя план на цех маркировки готовой продукции.
Вкладка "Параллельная работа"

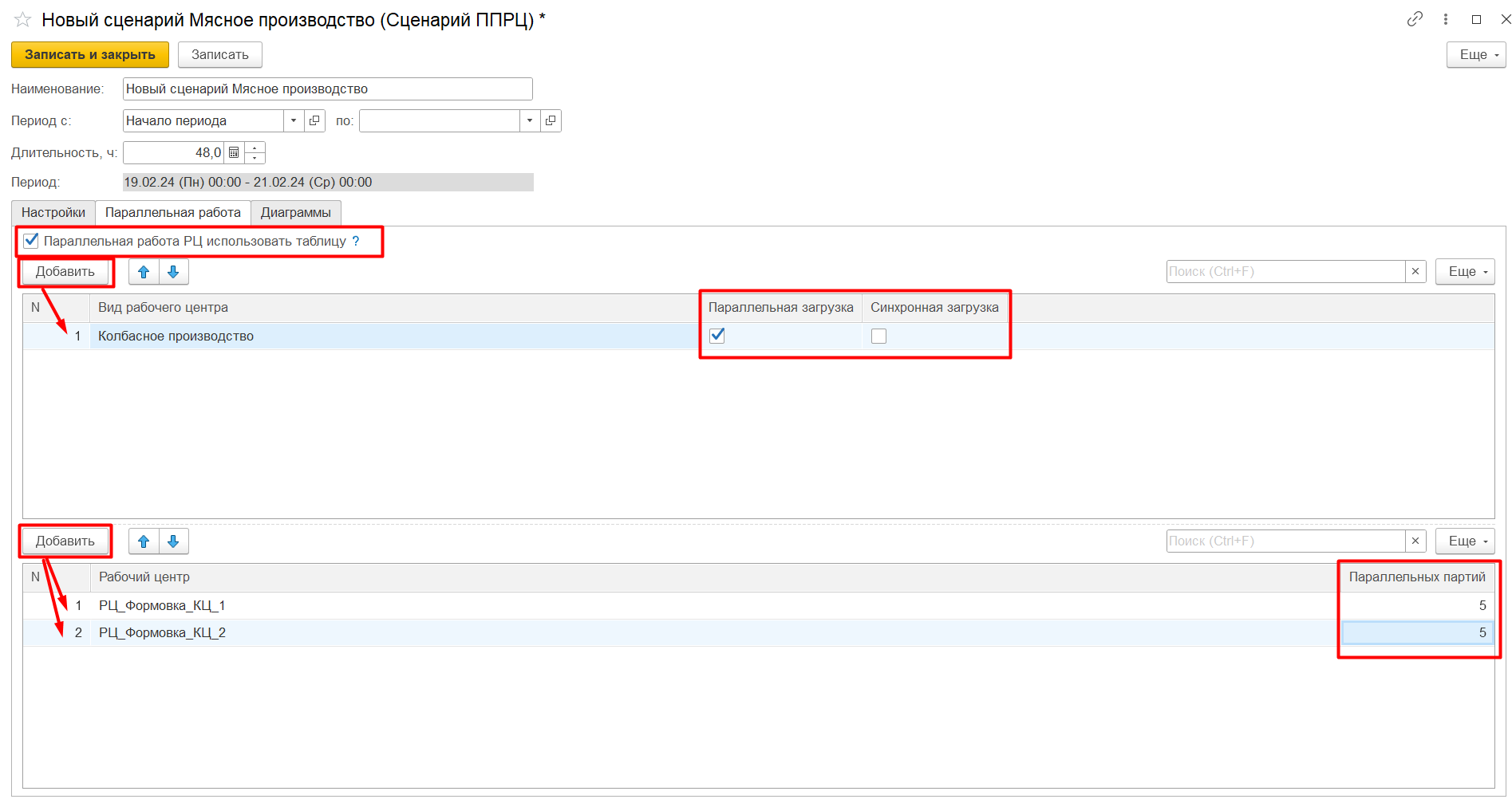

- "Паралельная работа РЦ использовать таблицу" - при активном флаге используются условия параллельной работы РЦ из таблиц ниже. Иначе будут использованы данные со справочника "Виды рабочих центров";
-
В верхней табличной части отражаются условия выполнения параллельной работы по "Видам рабочих центров":
- Параллельная загрузка - выполнение нескольких операций в один промежуток времени;
- Синхронная загрузка - совпадают начала и окончания операций. Например, печь, когда разные партии одновременно ставят и одновременно вынимают.
-
В нижней табличной части отражется количество параллельных партий по "Рабочим центрам":
- Параллельные партии - количество допустимых партий при параллельной загрузке. 0 - не ограничено.
Вкладка "Диаграммы"
На вкладке "Диаграммы" заполняются предварительные настройки формирования диаграмм.
