Настройка АРМа "Пооперационное планирование"
АРМ «Пооперационное планирование» служит для распределения "Заявки на производство" по рабочим центрам и времени выпуска продукции, итоговым результатом является формирование документов "Производственное задание".

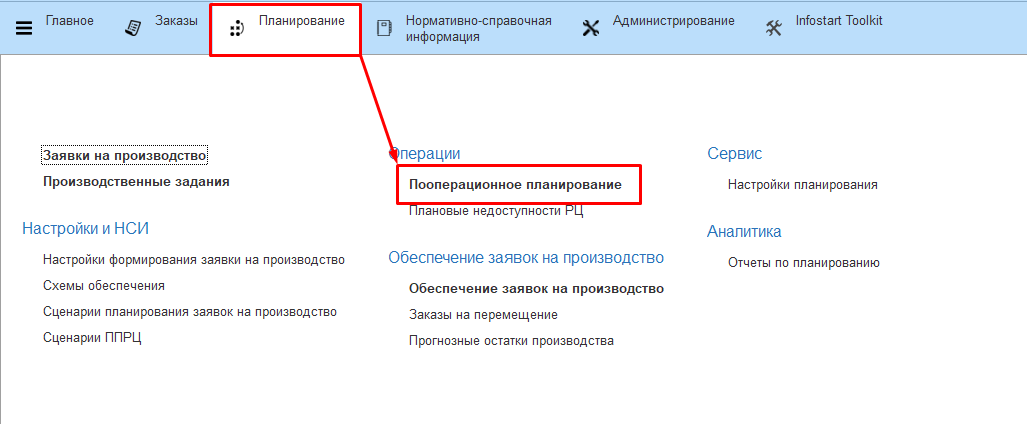

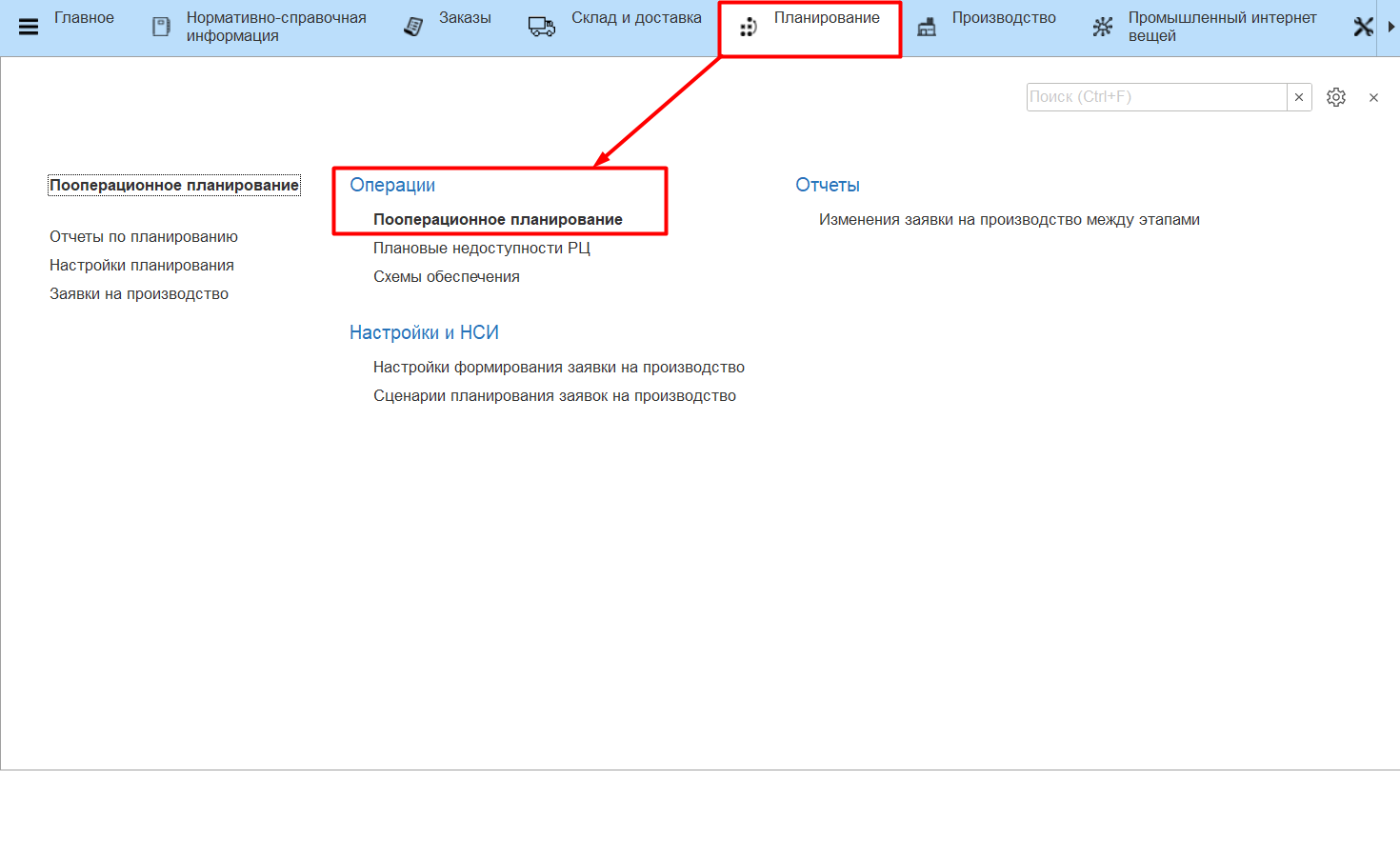

АРМ "Пооперационное планирование" располагается в разделе Планирование -> Операции.
Прежде чем приступить к планированию, необходимо:
- выбрать сценарий, по которому ведется работа;

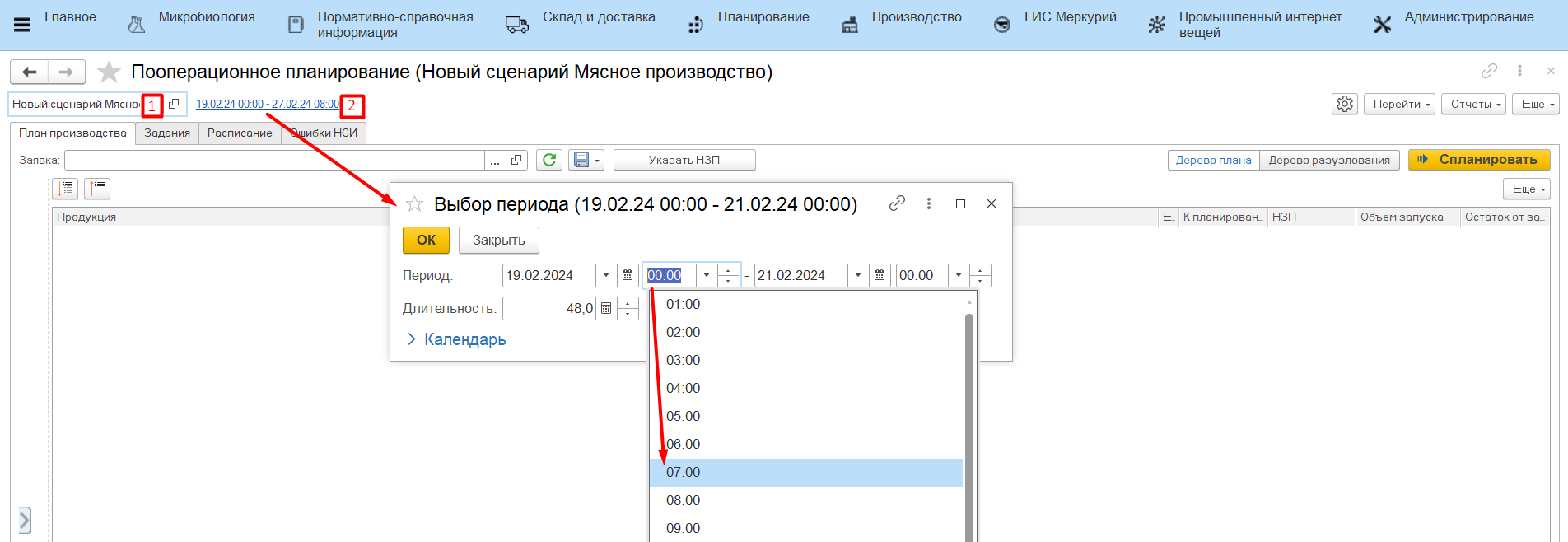

- указать период планирования - по умолчанию период заполняется из настроек сценария, но при необходимости его можно отредактировать с точностью до часов. Например, предприятие работает с 7 часов утра, а период планирования задан с 00:00 часов. Нет смысла рассматривать 7 нерабочих часов в расписании, поэтому период планирования можно подвинуть на 07:00. Так же можно поступить с окончанием периода;
- заполнить настройки планирования - по умолчанию настройки дублируют настройки из сценария ППРЦ, но сценарий - универсальный шаблон, а на практике ситуация на предприятии может меняться каждый день. Поэтому сценарий остается неизменным, но его можно скорректировать с помощью настроек.

В настройках указываются:
- этап для чтения;
- этап для записи;
- время переналадки (перед операцией / после операции);
- варианты планирования (использовать кеш дат, оптимизировать по продолжительности, минимизировать остатки);
- вариант записи документов "Производственное задание";
- настройка отладки - открывает служебную вкладку "Задания", где отображаются промежуточные результаты планирования. При возникновении ошибки или неточности рассчетов, администратор может обратиться к этим результатам для анализа проблемы.
Подробнее об этих настройках написано в разделе "Сценарии пооперационного планирования".
-

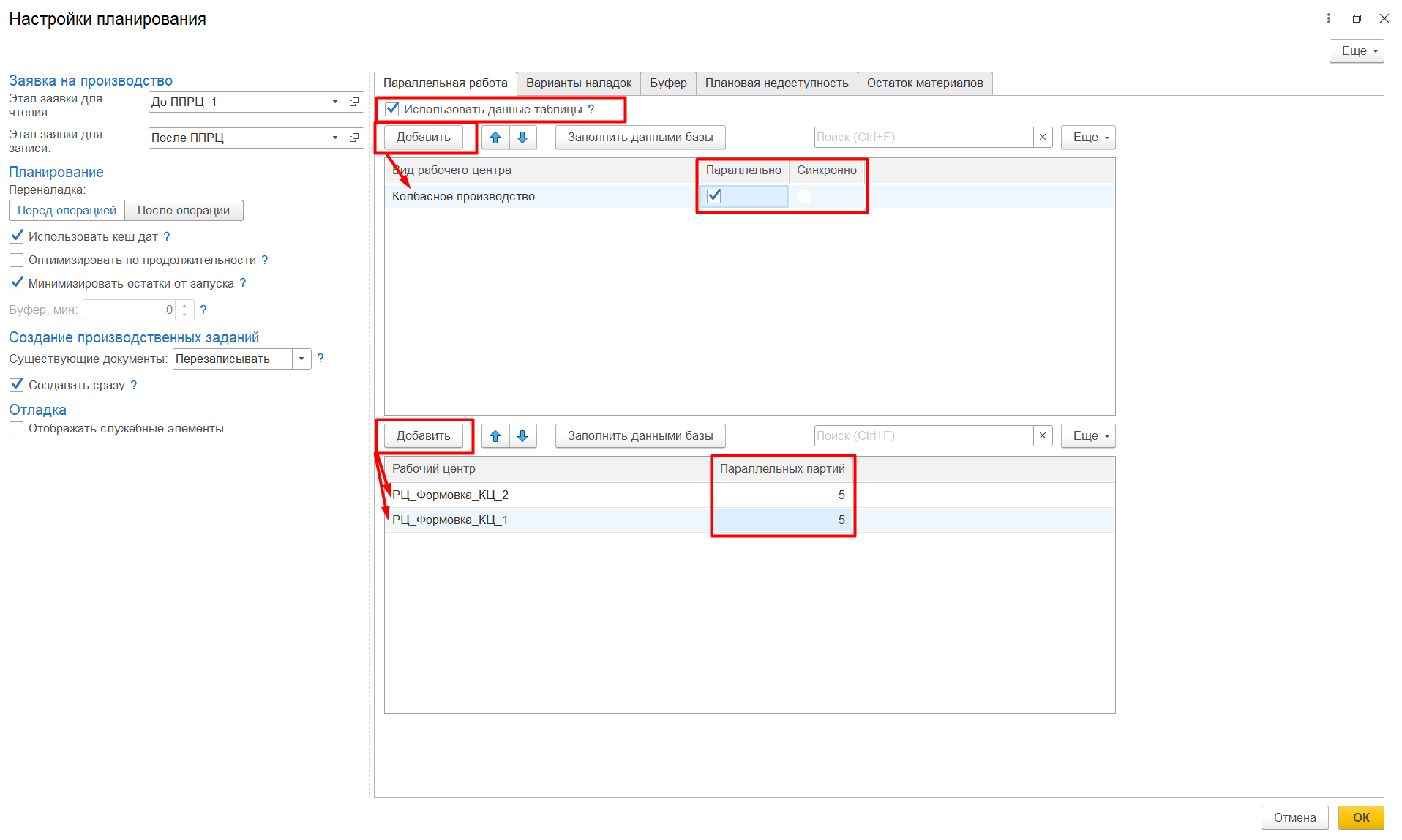

Настройки параллельной работы рабочих центров - если используются данные этой таблицы, то данные о параллельности из настроек вида рабочего центра и сценария игнорируются;
- по умолчанию таблица заполнена значениями из сценария, которые можно отредактировать для текущего сеанса планирования, например, если на участке в день планирования не доступна параллельная работа;

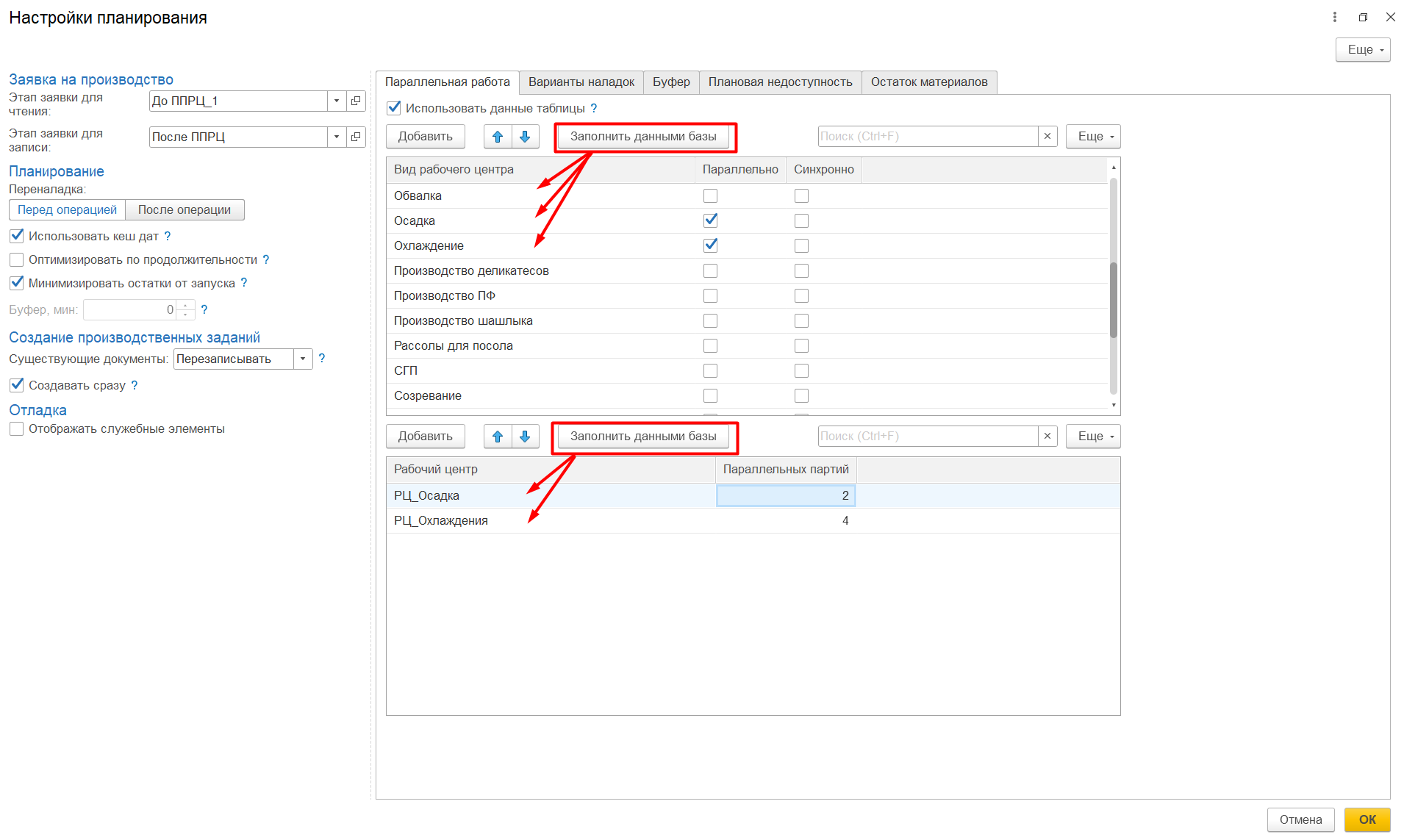

- по нажатию кнопки "Заполнить данными базы" таблица обновляется данными о параллельной работе по всем доступным в системе видам рабочих центров, эту информацию так же можно редактировать.
-

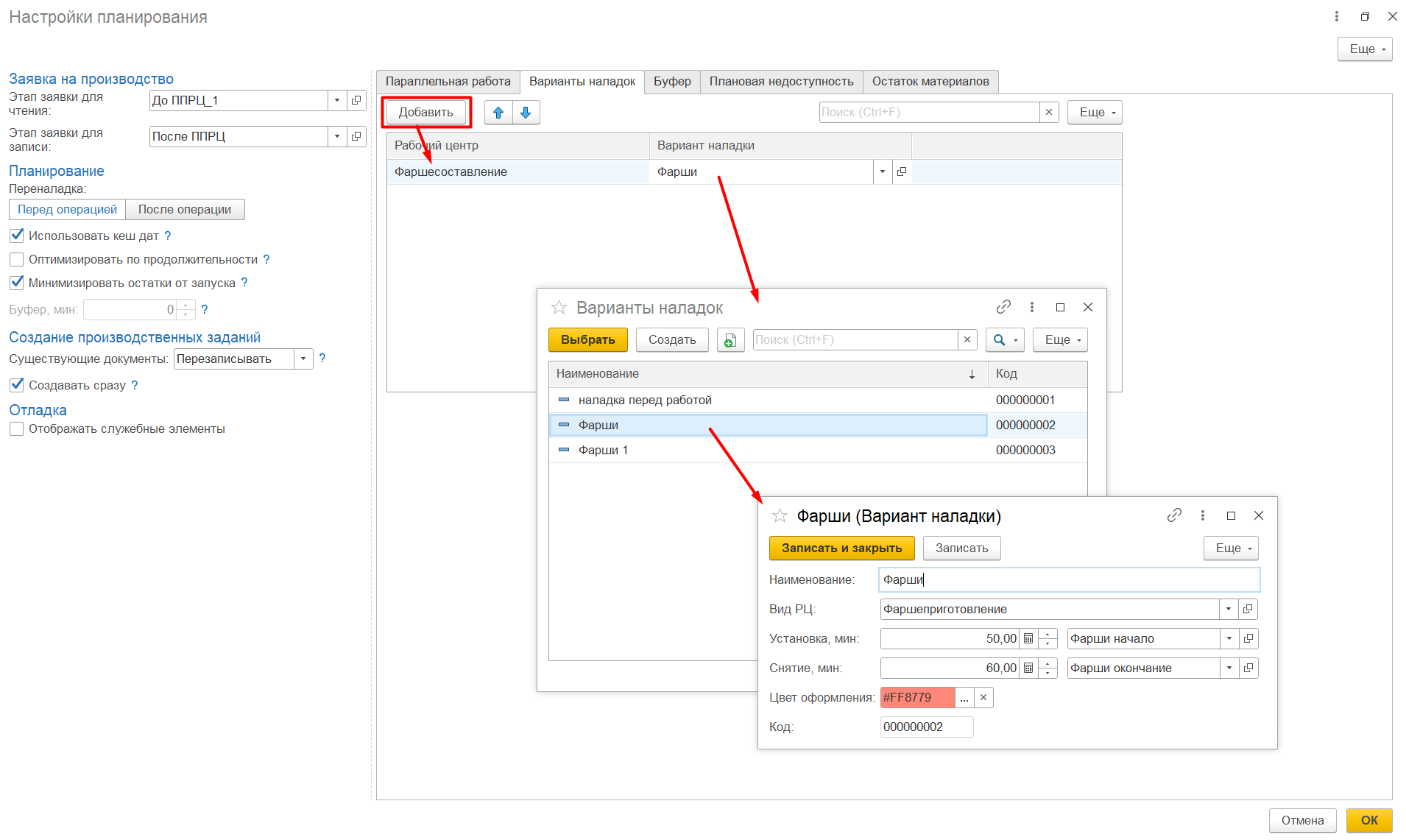

Варианты наладок - таблица заполняется вариантами наладок из справочника "Варианты наладок", которые перед началом планирования уже установлены на рабочих центрах:
- если операция, которая начнется на рабочем центре, потребует установки другой наладки, в расписание будет добавлена операция переналадки с начальной наладки на нужную;
- если операция, которая начнется на рабочем центре, проводится без специальной наладки, то в расписание будет добавлена операция снятия начальной наладки.
Вариант наладки для каждого этапа производства задается при создании ресурсной спецификации.
- Буфер - это временной запас, который выделяется в планировании операций для учета возможных отклонений в сроках исполнения задач. Он предоставляет запас времени для учета непредвиденных ситуаций или изменений, чтобы сохранить план выполнения:

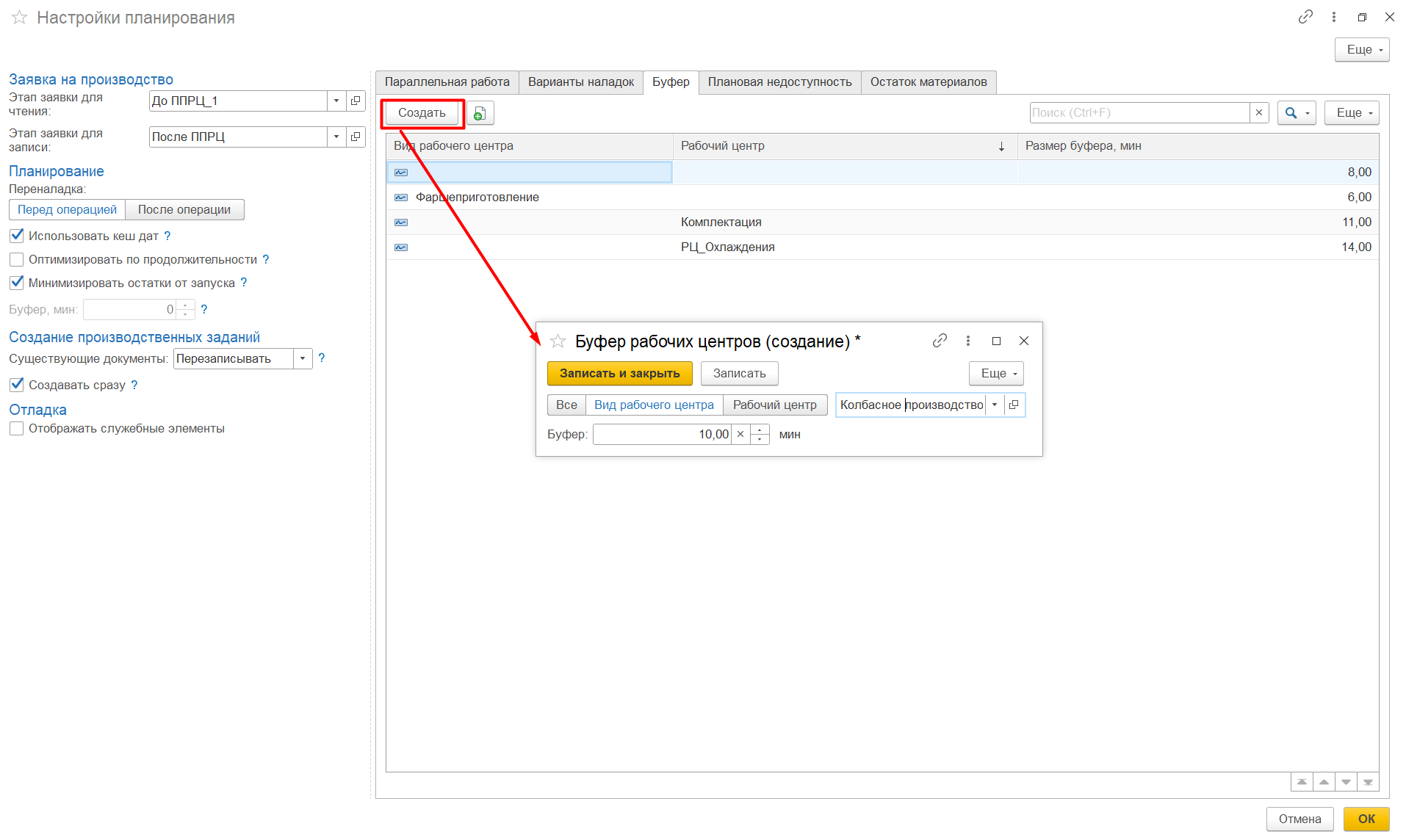

- для всех операций - буфер будет устанавливаться в расписании после каждой операции;
- для видов рабочих центров - буфер будет устанавливаться в расписании после каждой операции на каждом рабочем центре из указанного вида рабочих центров;
- для рабочих центров - буфер будет устанавливаться в расписании после каждой операции на рабочем центре.

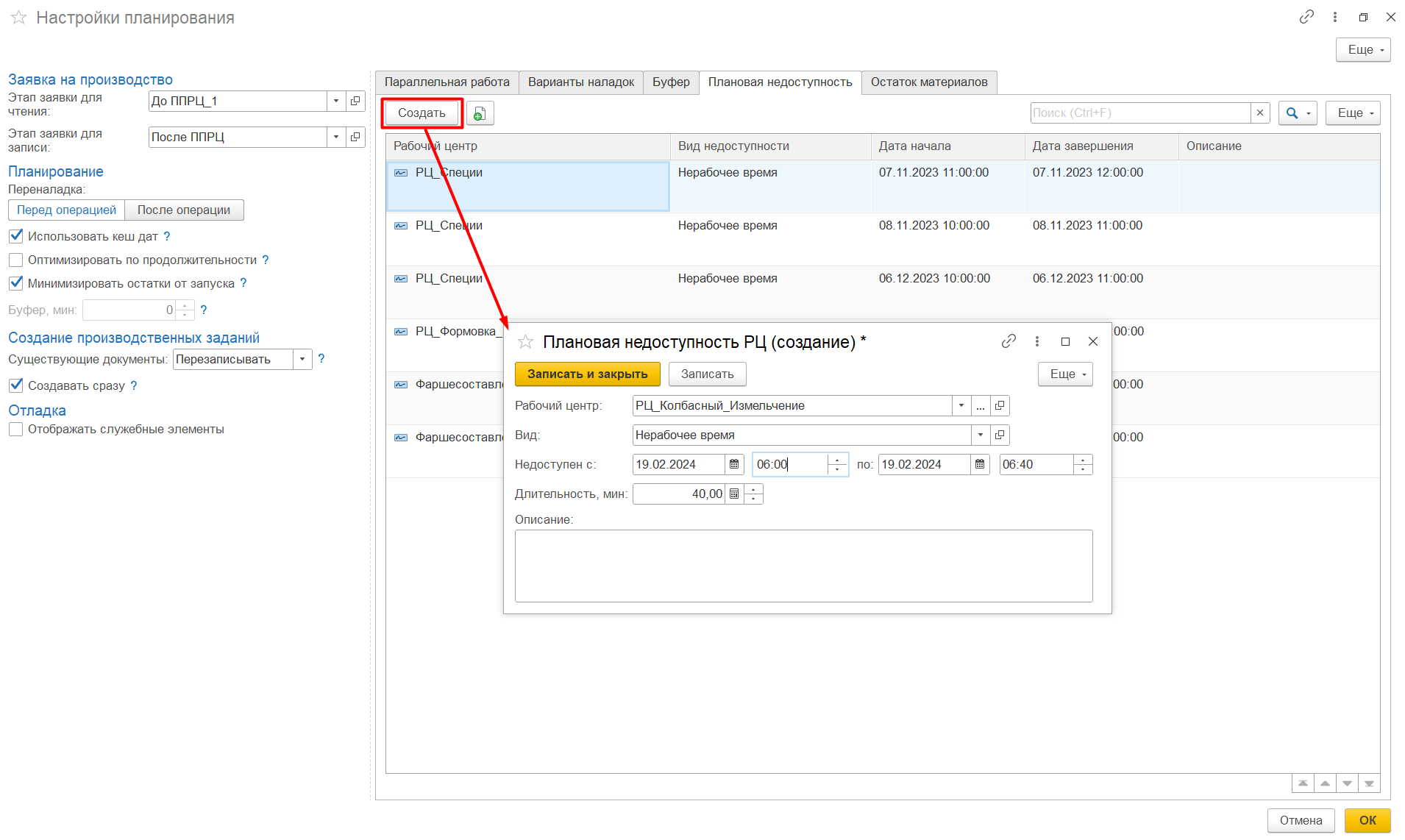

- Плановая недоступность - в расписание добавляется нерабочее время (или другой вид недоступности) для рабочего центра, планирование ведется с учетом указанных в табличной части недоступностей.
